Méthode de PERT
Mettre à jour le réseau
PERT ci-dessus avec les informations suivantes :
- A
et B peuvent être fragmentées et partiellement parallélisées de sorte que
: A = A1 + A2, B = B1 + B2, A1 contraint A2 et B1, B1 et A2 contraignent
B2),
- Les contraintes de A sur C, de B sur D et de C sur D sont inchangées

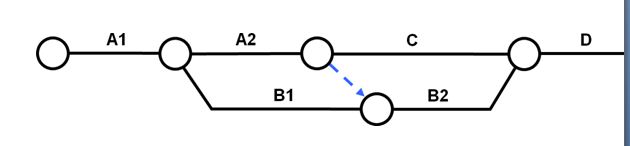

Réponse:
Commentaire
:
- L'opération
de parallélisation partielle de tâches est très fréquente pour un
planificateur, qu'il travaille avec le symbolisme PERT ou non.
Outre l'aspect technique consistant à tracer 4 tâches au lieu de 2, il convient chaque fois de vérifier soigneusement toutes les relations d'antécédence auxquelles contribuaient les deux tâches en question avant la mise à jour. Sinon, les gains sur les délais escomptés de la mise en parallèle risquent de ne pas être au rendez-vous.
